墨水湖北路工程積極準備漢陽大道段第二聯預應力箱梁驗收工作
時間:2016-11-19 來源:原創文章 發布:本站編輯

   在項目部全員的共同努力下,截至11月中旬,墨水湖北路(孟家鋪立交—龍陽大道)工程總體進展順利,漢陽大道段、龍陽湖段、玉龍路段三個面施工齊頭并進,樁基施工任務已完成近五分之一,箱梁澆筑與承臺施工穩中有進,項目部正積極準備漢陽大道段第二聯預應力箱梁驗收工作。

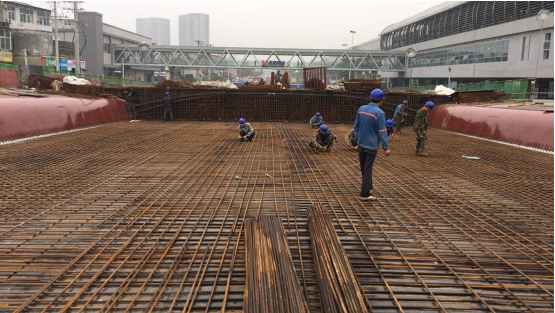

    繼10月完成漢陽大道段第二聯箱梁混凝土澆筑后,墨水湖北路項目部便立即著手箱梁驗收的相關準備工作,不僅依照規范先后進行了孔道壓漿、預應力張拉、封錨支架拆除等施工,而且嚴格按照精細化施工要求,對箱梁外觀進行了清理,以確保箱梁達到驗收標準。與此同時,項目部完成了龍陽湖段35根灌注樁、3個承臺2個墩柱的混凝土澆筑施工,以及玉龍路段40根灌注樁1個承臺混凝土澆筑4個承臺樁頭破除工作。目前,項目部正加緊開展?jié)h陽大道段第一聯箱梁支架搭設、鋼筋綁扎模板安裝第三聯箱灌注樁施工,龍陽湖段沖擊鉆旋挖機施工也在步進行中。

    按照計劃,墨水湖北路工程項目部將在下月抓緊進行龍陽湖與玉龍路段樁基及承臺墩柱施工,并加速推進漢陽大道箱梁施工,確保在下月底完成第一聯箱梁混凝土澆筑任務。( 胡晶晶 /圖
